Vreme ugradnje i sezonske greške u upotrebi građevinskih materijala
U građevinarstvu se često kaže da kvalitet objekta ne zavisi samo od materijala i tehnologije, već i od vremena kada su oni ugrađeni. Iskustvo pokazuje da su mnogi problemi na gradilištima nastali ne zbog lošeg materijala ili nemarnog izvođenja, već zbog nepravilnog odabira trenutka za ugradnju. Temperatura, vlaga i vetar tri su ključna klimatska faktora koja oblikuju performanse gotovo svakog građevinskog materijala. Ako se njima ne pridaje pažnja, dolazi do degradacije svojstava, skraćenog životnog veka konstrukcije i povećanih troškova održavanja.
U ovom tekstu ćemo detaljno razmotriti kako sezonski uslovi utiču na materijale, koje greške se najčešće javljaju i koje su strategije da se one izbegnu, zasnovane na višedecenijskom iskustvu inženjerske prakse.
Uticaj temperature na performanse materijala
Temperatura je možda najvažniji parametar koji određuje ponašanje građevinskih materijala. Pri niskim temperaturama, hidratacija cementa u betonu drastično usporava. Ako se beton izliva na temperaturi ispod +5 °C bez dodatnih mera zaštite, proces vezivanja može potpuno stati, što rezultira niskom čvrstoćom, stvaranjem mikro-pukotina i lošom trajnošću. Posebno kritične su noći sa mrazom, jer zaleđavanje vode u svežem betonu dovodi do unutrašnjih naprezanja i raspadanja strukture.
Sa druge strane, visoke temperature iznad +30 °C ubrzavaju isušivanje i smanjuju radnu obradivost. Kod maltera i lepkova za keramiku, prebrzo isparavanje vode sprečava pravilno vezivanje i lepljenje za podlogu. Na fasadnim termoizolacionim sistemima, posebno kod nanošenja završnog sloja, ekstremna vrućina uzrokuje neujednačeno sušenje i pojavu fleka i mrežastih pukotina. Kod bitumenskih hidroizolacija, pak, previsoka temperatura može prouzrokovati razmekšavanje, klizanje slojeva i gubitak oblikovne stabilnosti.

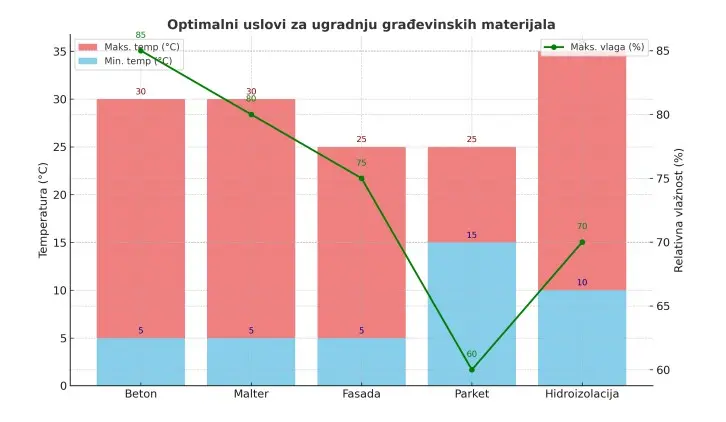

Zbog toga inženjeri uvek planiraju faze radova u skladu sa dnevnim temperaturnim oscilacijama. Na primer, betoniranje se leti izvodi u ranim jutarnjim satima ili predveče, kada sunčevo zračenje slabi. Zimi se koristi zagrejana voda za pripremu smeše i primenjuju termo-blanketi kako bi se očuvala temperatura mase. Kod ugradnje lepkova, proizvođači jasno naglašavaju optimalan temperaturni opseg (najčešće +5 do +25 °C), jer odstupanje od tih granica ugrožava mehaničke i adhezivne karakteristike materijala.
Vlažnost vazduha i podloge kao presudni faktor
Vlaga je drugi veliki neprijatelj građevinske izvedbe ako se njome ne upravlja pravilno. Kod cementnih materijala, voda je neophodna za hemijsku reakciju hidratacije. Ali, prekomerna vlaga u podlozi ili u vazduhu može izazvati sasvim suprotne efekte – od segregacije smeše do pojave kapilarne vlage u konstrukciji.
Tipičan problem na gradilištima je ugradnja gipsanih ploča ili estriha na podlogu koja nije dovoljno suva. Kada se vlaga zarobi ispod završnog sloja, dolazi do deformacija, talasanja i čak pojave plesni. Isto važi i za parket, koji nikako ne treba polagati dok sadržaj vlage u cementnom estrihu ne padne ispod 2 CM %. Ignorisanje ovog parametra dovodi do ozbiljnih reklamacija, jer drvo prirodno bubri i menja dimenzije kada je izloženo povećanoj vlažnosti.
Kod fasadnih sistema, visoka relativna vlažnost vazduha usporava karbonizaciju i sušenje maltera. Ako se završni sloj nanosi neposredno pred kišu, kapljice razbijaju svež sloj i stvaraju fleke koje se ne mogu ukloniti bez kompletne reparacije. S druge strane, preniska vlažnost u kombinaciji sa vetrom i suncem dovodi do prebrzog isparavanja i pojave mrežastih pukotina.
Inženjerska praksa nalaže da se vlaga uvek meri pre ugradnje osetljivih materijala. Danas postoje precizni instrumenti – higrometri i CM aparati – koji omogućavaju tačno određivanje stanja podloge. Bez takve kontrole, izvođač preuzima veliki rizik, jer kasniji problemi gotovo uvek nadmašuju ušteđeno vreme.
Uloga vetra u procesima ugradnje
Vetar je faktor koji se često potcenjuje, a njegova uloga može biti presudna, naročito kod spoljašnjih radova. Pri visokim brzinama vetra, površine se prebrzo isušuju, što remeti pravilno vezivanje maltera, betona i premaza. Kod fasadnih radova, vetar često nanosi prašinu i zagađivače na svežu površinu, što značajno narušava estetiku i adheziju završnog sloja.
Kod hidroizolacionih premaza i boja na bazi rastvarača, vetar ubrzava isparavanje, što otežava ravnomerno nanošenje i može dovesti do pojave mehurića. Takođe, kod termoizolacionih ploča koje se lepe na fasadu, jak vetar tokom montaže može poremetiti pravilno prijanjanje i čak izazvati pomeranje ploča pre nego što se lepilo stvrdne.
U zimskim uslovima, vetar dodatno povećava efekat hlađenja, pa iako termometar pokazuje -2 °C, realni uticaj na materijal može odgovarati temperaturi i do 5 °C nižoj. To značajno utiče na beton, maltere i druge mokre procese, jer se opasnost od smrzavanja povećava. Zbog toga se na otvorenim gradilištima koriste zaštitne oplate i privremeni zakloni, a kod fasadnih radova ponekad i kompletne fasadne mreže koje smanjuju udare vetra i zadržavaju vlagu potrebnu za pravilno vezivanje.
Sezonske greške i posledice na trajnost objekata
Najčešće greške u praksi nastaju upravo zbog ignorisanja vremenskih uslova. Tokom letnjih meseci uobičajena je pojava da izvođači zbog ubrzanog tempa nanose završne slojeve fasade po najvećoj vrućini. Rezultat su fleke, razlike u nijansama i površinske pukotine. U zimskom periodu, betoniranje bez adekvatnih aditiva i zaštite često dovodi do smanjenja čvrstoće i povećane poroznosti, što se kasnije manifestuje kao ubrzano propadanje pod dejstvom mraza i soli.
Kod unutrašnjih radova, greška je žuriti sa ugradnjom parketa ili keramike na nedovoljno suvim podlogama. Često se dešava da investitori zahtevaju završetak u što kraćem roku, pa se ovaj parametar zanemaruje. Posledice su deformacije poda, odvajanje pločica i skupi naknadni popravni radovi.
Kod hidroizolacija na ravnim krovovima, tipična sezonska greška je ugradnja neposredno pred padavine. Voda zarobljena ispod slojeva izaziva mehuriće, odvajanje i propuštanje, što ugrožava čitavu konstrukciju krova. U mnogim slučajevima jeftinije je sačekati nekoliko dana povoljnijih vremenskih uslova nego kasnije sanirati štetu.
Stručni saveti za pravilno planiranje radova
Upravljanje vremenskim uslovima zahteva iskustvo, ali i sistematičan pristup. Danas postoje precizne vremenske prognoze koje omogućavaju planiranje i do sedam dana unapred, ali to nije dovoljno bez razumevanja tehnologije materijala. Na primer, za beton nije presudno da li će temperatura pasti u trenutku ugradnje, već u naredna 24 do 48 sati dok traje proces hidratacije. Zato se preventivne mere (zagrevana voda, termo-blanketi, ubrzivači vezivanja) planiraju unapred, a ne naknadno.
Za fasadne sisteme, iskusni majstori znaju da završni sloj nikada ne treba nanositi pred kraj radnog dana ako se predviđa noćna vlaga ili magla, jer će površina ostati flekava. Kod parketa i gipsa, osnovno pravilo je „vlaga diktira rokove“, što znači da se ugradnja ne sme požurivati čak ni pod pritiskom investitora.
Profesionalni izvođači uvek vode dnevnik radova u kojem beleže temperaturu, vlažnost i druge uslove pri svakoj fazi. Ovi podaci ne samo da pomažu u planiranju, već su i dokaz o profesionalnosti i odgovornosti, što može biti presudno u slučaju reklamacija.
Zaključak: vreme kao ključni građevinski materijal
Može se reći da je vreme, zajedno sa cementom, peskom i čelikom, jedan od osnovnih građevinskih materijala. Bez pravilnog upravljanja temperaturom, vlagom i vetrom, ni najkvalitetniji proizvodi neće pružiti očekivane performanse. Inženjersko iskustvo nas uči da se žurba u građevinarstvu retko isplati, dok strpljenje i poštovanje tehnoloških pravila garantuju trajnost i sigurnost objekata.
Zato je svaki graditelj dužan da vreme posmatra ne kao neprijatelja koji usporava dinamiku, već kao partnera koji oblikuje kvalitet. Onaj ko ovlada umećem planiranja u skladu sa sezonskim uslovima, obezbediće ne samo stabilne i dugotrajne konstrukcije, već i reputaciju pouzdanog profesionalca.
